ТРЕБИЊЕ │ На постројењима хидроелетране „Требиње 1“ кренули су годишњи ремонтни радови, који би према плану требало да трају до 23. јуна, потврдио је за Радио Требиње руководилац техничког сектора ХЕ „Требиње 1“ Никола Тубић.

Он је појаснио да ће од 40 ремонтних дана - првих десет електрана бити у безнапонском стању и том времену њена три агрегата неће бити расположива за потребе електроенергетског система Републике Српске.

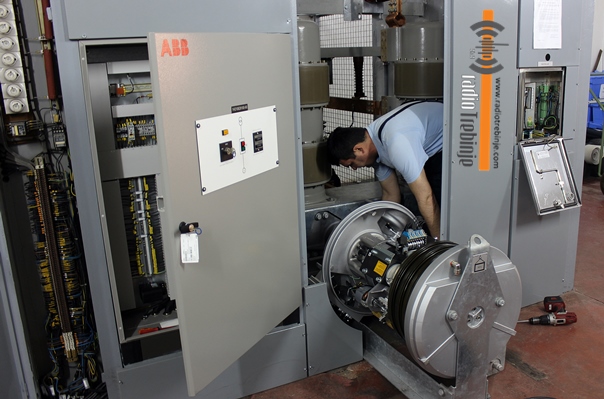

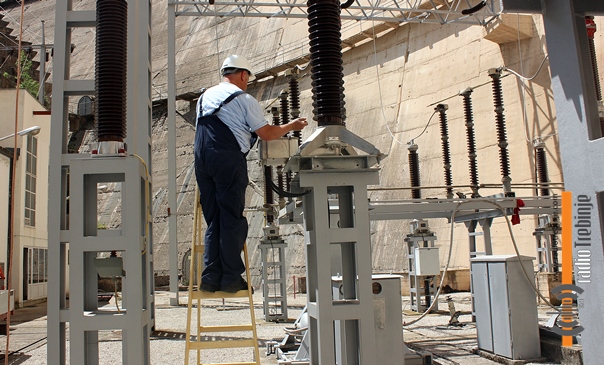

„У безнапонском стању се изводе радови на 14,4 и 220-киловолтним постројењима, као и на системима заједничким за сва три агрегата. Након тога прелази се на ремонт агрегата и то на начин да ће се радови на сваком изводити по десет дана, док ће друга два агрегата бити расположива за електроенегетски систем“, каже Тубић.

Он је додао да ће екстерни извођачи изводити радове на испитивању и санацији радних кола турбина на сва три агрегата, те испитивањима система електричних заштита и прекидача на далеководима, док су за све остале радове задужени радници Хидроелектрана на Требишици.

Погонска спремност електране је на завидном нивоу, као и постојећа електро и машинска опрема, на чему нам могу завидити и много млађе електране. Годишњи ремонт је само редовна процедура, која се одвија сваке године“, истиче Тубић за Радио Требиње.

Ревитализацијом агрегата продужити животни вијек електране

Пред Хидреоелектранама на Требишњици су замашни инвестициони подухвати на плану ревитализације агрегата, како би им се продужио радни вијек и побољшали производни ефекти.

Тубић подсјећа да ће наредне године ХЕ „Требиње 1“ обиљежити пола вијека рада јер су два агрегата електране пуштена у рад још 1968, док је трећи у погону од 1975. године.

Ускоро креће трећа фаза пројекта „Пауер 3“ којом ће бити ревитализован један агрегат, а коштаће више од 11 милиона евра.

Циљ пројекта је да се продужи физички животни вијек ХЕ Требиње 1 за најмање 30 година, да се настави са великом расположивошћу и производњом електране, а што ће допринијети и стабилизацији укупног енергетског сектора Републике Српске. И снага агрегата ће након ревитализације бити повећана - за најмање 10%“, рекао је Тубић.

Он је додао да су већ у току преговори и за четврту фазу пројекта, када ће бити ревитализовани други и трећи агрегат.
