У предузећу „Хидроелектране на Требишњици“ јуче је почео редовни годишњи ремонт постројења и опреме, који ће трајати 44 дана.

Истовремено су у ремонт ушли ХЕ Требиње 1, ХЕ Требиње 2 и ХЕ Дубровник, а завршетком планираних радова очекује се поузданији и сигурнији рад комплетног система.

Посебна околност овогодишњег ремонта је низак ниво Хидроакумулације „Билећа“. Кота је тренутно на око 350 метара надморске висине, због чега агрегати ХЕ Требиње 1 већ не раде.


Никола Тубић, руководилац „Хидроелектране Требиње 1“, каже да ће у овој електрани првих 14 дана трајати безнапонско стање.

"Агрегати не раде, постројења нису под напоном, а радови се изводе у 14,4 i 220 киловолтним постројењима и на заједничкој опреми везаној за електрану. Након тога слиједи ремонт агрегата, при чему ће радови на сваком агрегату трајати по десет дана" , рекао је Тубић.

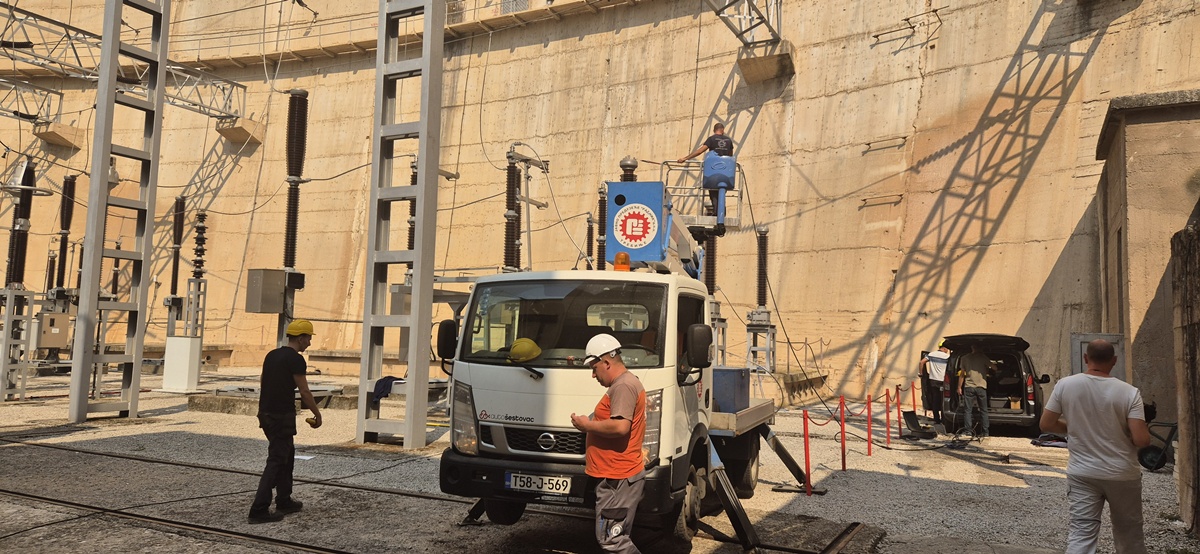

Већину послова током ремонта обавиће запослени у „Хидроелектранама на Требишњици“, док ће за поједине специфичне радове и законски прописана испитивања бити ангажоване специјализоване фирме.

Планирани су бројни радови, међу којима су антикорозивна заштита одређених дијелова постројења и објеката, преглед и испитивање опреме, као и санирање свих недостатака уочених током претходне године рада.

За поједина законски прописана испитивања ангажована су и трећа лица, укључујући испитивање опреме у 220-киловолтном постројењу, провјеру противпожарне заштите генератора, ватродојавног система и посуда под
притиском.

Тубић истиче да је ХЕ Требиње 1 практично престала са производњом и прије званичног почетка ремонта због пада нивоа Билећког језера.

"Агрегат број три морали смо искључити када је кота пала на 352 метра надморске висине, док смо прије неколико дана зауставили и агрегате један и два, када је ниво воде пао на 350 метара", појаснио је Тубић.

Према његовим ријечима, за поновни рад агрегата неопходан је већи доток воде у Хидроакумулацију „Билећа“, односно падавине.

Истовремено, ремонт ХЕ Требиње 2 трајаће 15 дана, док ће безводно стање тунела према ХЕ Дубровник трајати 12 дана. Хидроелектрана Дубровник биће у ремонту укупно 33 дана.

"Тренутно ниједна хидроелектрана у систему „Хидроелектрана на Требишњици“ не производи електричну енергију", навео је Тубић.

Низак ниво акумулације додатно компликује ситуацију. Како је појаснио, ХЕ Требиње 1 тренутно нема довољно воде за рад агрегата, док се вода, према потреби, може испуштати кроз темељне испусте.

Због обуставе производње у хидроелектранама на Требишњици, домаћи електроенергетски систем ће се у наредном периоду у већој мјери ослањати на производњу термоелектрана.

"Сада ће значајну производњу имати термоелектране Гацко и Угљевик. Уколико буде недостајало електричне енергије, потребне количине ће бити набављене куповином, односно увозом електричне енергије", рекао је Тубић.

Он је нагласио да за сада нема разлога за очекивање рестрикција електричне енергије, јер је електроенергетски систем унапријед планирао годишње ремонте производних постројења.

Вриједност овогодишњег ремонта, како је истакао, није велика, будући да највећи дио послова изводе радници ХЕТ-а, уз кориштење расположивих резервних дијелова.

Иако је за комплетан ремонт предвиђено 44 дана, Тубић очекује да би радови могли бити завршени и прије планираног рока.

Завршетком редовног годишњег ремонта, систем „Хидроелектрана на Требишњици“ требало би да добије сигурнији и поузданији рад агрегата и постројења. Међутим, повратак производње у пуном капацитету, осим од завршетка ремонта, зависиће и од онога што Херцеговина ових дана највише ишчекује, нових падавина и пораста нивоа Билећког језера.
