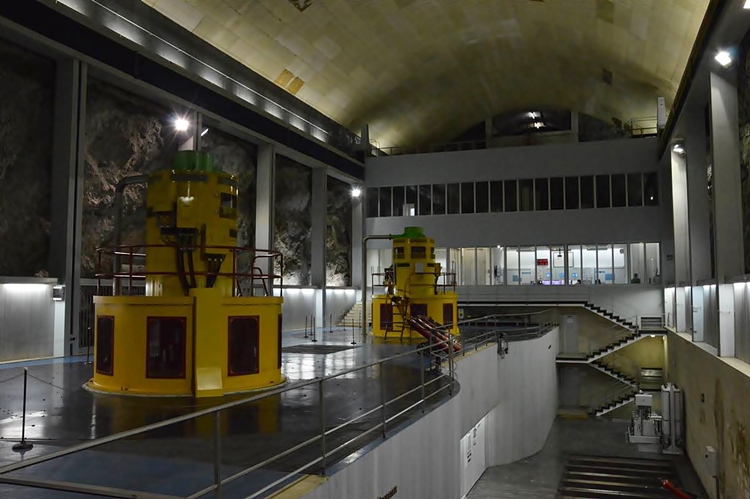

Из Хидроелетране „Дубровник“ стигла је званична потврда да би један агрегат овог електроенергетског постројења након санације могао почети да ради у јануару, а други – од марта наредне године, потврдио је за Радио Требиње Александар Вујић, извршни директор за управљање системом ХЕТ-а.

„То су још увијек само процјене, а до краја године ће се сигурно са много више извијесности знати ситуација око санације ХЕ и њеног повратка на мрежу“, напомиње Вујић.

За девет мјесеци од хаварије губитак се процјењује на 10 милиона марака, а до краја године активан је уговор о заједничком ангажману пумпне хидроелетране „Чапљина“, између Електрорпривреде РС, Хидроелетрана на Требишњици и Електропривреде Хрватске заједнице Херцег-Босна.

„По том споразуму ми смо дужни до краја године да имамо исту динамику испуштања воде – на основу чега ћемо да имамо и производњу електричне енергије за систем Елетропривреде РС, тако да смо на овај начин ублажили посљедице хаварије у ХЕ 'Дубровник'. Ниво производње у овом тренутку је 58% билансног плана, а то је преко 330 гигават часова мање него што је планирано. Финансијски губитак од око 10 милиона КМ по енергетским показатељима био би знатно већи да нису расходи знатно умањени. До краја године надамо се доброј хидрологији, да ће се губици свести на што мањи ниво и да ћемо повратак на мрежу ХЕ 'Дубровник' у другој половини јануара дочекати са солидном залихом воде у акумулацији Билећа“, напомиње Вујић за Радио Требиње.

Даље испуштање воде из хидроакумулације Билећа зависиће од нових дотока, а простора за пријем већих количина вода има.

„Тренутни ниво акумулације је 378 метара и знатан дио њене корисне површине је слободан, тако да спремно дочекујемо наредни период, када се очекују и појачане падавине, да прихватимо све те дотоке“.

Тренутна производња Хидроелектрана на Требишњици износи 454 гигават часова електричне енергије, што је 43 одсто у односу на пројектовану годишњу производњу или 58 одсто кумулативне производње електричне енергије.
